延吉400人16小時搶修37臺供水補償器
2015年12月16日晚9點,延吉市集中供熱一次網供水故障補償器已全部更換完畢。目前正在進行一次網注水工作。



昨天早上5點起,來自長春、沈陽、吉林以及州內的9支搶修隊400余人進駐集中供熱一次網供水路段,分組同時開工,平行作業。經過16個小時不間斷施工,到昨晚9點,所有存在安全隱患的37臺供水補償器全部完成更換。相關部門對新更換的補償器進行了全面、細致地檢測。到今天凌晨2點30分,檢測工作完成,同時開始一次網注水工作。
據市集中供熱有限責任公司相關負責人介紹,此次搶修的路段一次網共需補水7000余噸,預計在今天晚上11點可以完成注水,同時點火啟爐開始供熱,供熱區域用熱戶家中將陸續恢復正常溫度。
下面是視頻新聞

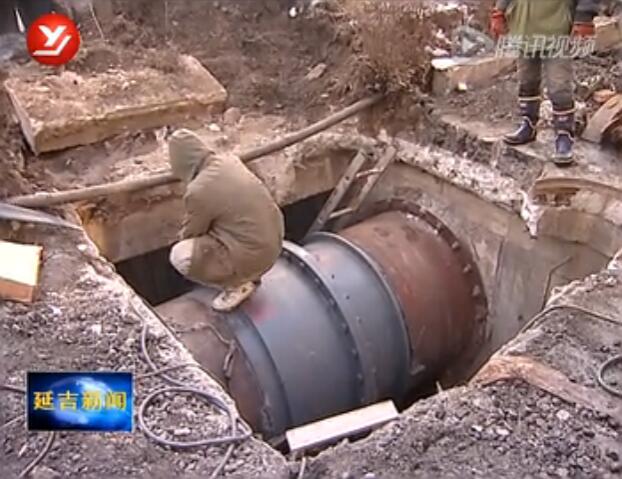

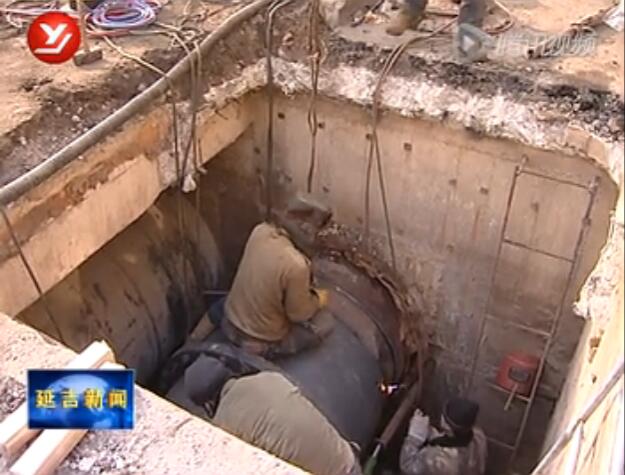

當日下午四時,記者再次來到位于延吉市人民路東段的施工現場,看到部分路段被積水覆蓋,與較早前情況不同的是,現場基本看不到大量蒸騰的水蒸氣,只是冒出少量因電焊作業而產生的煙氣。每個檢修點都配備了一臺大型吊車,用于向井窖中下放新的補償器,大部分檢修點都已進入對口焊接階段。
此次檢修,延吉市從長春、沈陽、吉林及延邊州內各地調動了九支專業施工隊伍。其中,長春龍泰物業有限責任公司是此次增援力量中最大的一支隊伍,共出動了15臺發電機組設備,175名施工人員前來增援。據了解,該公司在長春地區專門負責供熱、管網搶修、熱網工程施工。公司總經理劉立志告訴記者,他們的施工隊伍負責9個檢修點,共18個補償器更換點位。目前,其所負責的工程量已完成三分之二,所有檢修點全部進入焊接階段,預計在今晚21時之前完成全部更換任務。
與延吉市集中供熱有限責任公司有著合作關系的廊坊華宇能源設備有限公司在本次檢修工作中,共出動30名施工人員、3臺發電機、1臺箱車和1臺吊車。據該公司項目經理王東海介紹,施工隊所負責的兩個檢修點處于整個管線的最低點,泄水慢,在排水過程中耽誤了一些時間。目前,新補償器已經下井,一側口已經對接成功,預計今晚21時左右所有焊口將焊接完畢。
